На Томь-Усинской ГРЭС Сибирской генерирующей компании продолжается модернизация энергоблока № 9 установленной электрической мощностью 200 МВт.
Работы на девятом блоке крупнейшей электростанции Кузбасса стартовали в середине прошлого года и должны быть завершены в конце 2025 года.
Пока всё идёт по плану:
-
На котлоагрегате № 14 смонтировано около 90% основного оборудования, включая поверхности нагрева, пароперегреватели и горелки. Идут работы по обшивке котла, его обмуровке и монтажу кабельных линий автоматизированной системы управления.
-

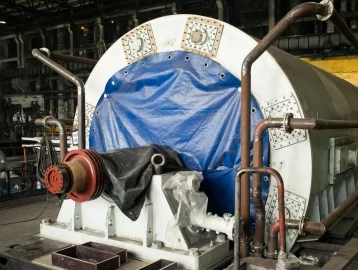

Новый турбогенератор № 9 установлен в рабочее положение, вал генератора соединён с валом турбины. В настоящее время на генераторе идёт монтаж кабельных линий, низковольтного оборудования, систем охлаждения и маслоснабжения.
Установленная электрическая мощность турбоагрегата № 9 с вводом в эксплуатацию составит 225 МВт.
Модернизация генерирующего оборудования Томь-Усинской ГРЭС в рамках госпрограммы ДПМ-2 проводится с 2021 года. Пятилетняя кампания предусматривает обновление семи котлоагрегатов и комплексную замену четырёх генераторов. Два энергоблока — № 6 и № 7 — уже прошли глубокую модернизацию и находятся в эксплуатации.
Параллельно с энергоблоком № 9 работы по обновлению оборудования идут также на блоке № 8, пуск его в работу планируется на конец 2026 года.
