СГК подвела итоги летней ремонтной кампании: Кемерово вошёл в отопительный сезон с высокой готовностью

Сибирская генерирующая компания (СГК) завершила подготовку к отопительному сезону в Кузбассе. Виктор Лариошкин, генеральный директор АО «Кузбассэнерго» (входит в СГК) рассказал журналистам о результатах ремонтной кампании. Отопительный сезон уже стартовал, и энергетики уверены в своей готовности.

«Мы спокойно прошли прошлую зиму, и прогнозирую, что и эту пройдём так же. Никто не отменяет форс-мажоров, но в целом ситуация под контролем», — отметил Лариошкин.

Гидравлика и роботы: как проверяли сети

В зоне ответственности СГК в Кузбассе, Кемерове, Белове и Мысках, — 6 электростанций, 23 котельные и почти 1370 километров тепловых сетей. Суммарная установленная мощность теплоисточников, ТЭЦ и ГРЭС, — 4293 Гкал/ч. За восемь месяцев 2025 года произведено 4,7 млн Гкал тепловой энергии и 9,9 млрд кВт·ч электрической — стандартный объём, без значительных колебаний по сравнению с предыдущими периодами.

Гидравлические испытания прошли на всех магистральных и квартальных тепловых сетях. В Кемерове специалисты выявили и устранили 310 повреждений — на 14 меньше, чем годом ранее.

При запуске отопления в Кемерове было выявлено всего девять повреждений — в масштабах города это низкий показатель. В результате подключение тепла в многоквартирные дома, школы, детсады прошло без сбоев.

«Мы поставили тепловые сети под циркуляцию за считанные часы. Это результат системной подготовки и технического обновления», — отметил гендиректор Кузбассэнерго.

Виктор Лариошкин добавил, что нормативные сроки устранения дефектов соблюдаются с запасом, в том числе благодаря новой технике: мобильные аварийные комплексы укомплектованы всем необходимым — от генераторов до сварочных аппаратов. Это позволяет минимизировать время реагирования, особенно в зимние месяцы.

Наряду с привычными методами проверки в этом году активно применялась и внутритрубная диагностика с помощью роботов. Специалисты обследовали около 8 километров труб и выявили 495 потенциально проблемных зон, в том числе участки с утонением стенок, очагами коррозии и рытвинами. Все дефекты поставлены на контроль. Точность работы мобильных роботов впечатлила даже самых осторожных скептиков.

«Мы вскрывали отдельных участки трубы после прохода робота, чтобы проверить, насколько точна его диагностика. И вы знаете — сходимость выше 90 процентов. Это, по сути, как УЗИ для человека», — пояснил Лариошкин.

Роботы работали на ключевых магистралях Кемерова: улицах Александрова, Ленина, Радищева, Свободы, Волгоградская, на проспекте Химиков, бульваре Строителей и других.

Реконструкция: объёмы и суммы

В Кемерове доля теплосетей старше 30 лет составляет 35% — для российских городов это хороший показатель. За последние пять лет удалось его снизить на 3%. В Белове он сократился на 9% благодаря строительству новой протяженной тепломагистрали от Беловской ГРЭС в центр Белова.

Всего в 2025 году в Кемерове, Белове и Мысках СГК заменила 18,6 километра тепловых сетей — на 4% больше, чем в 2024. Объём инвестиций в развитие теплосетевых комплексов городов составил 2,1 млрд рублей, что на 12% выше прошлогоднего.

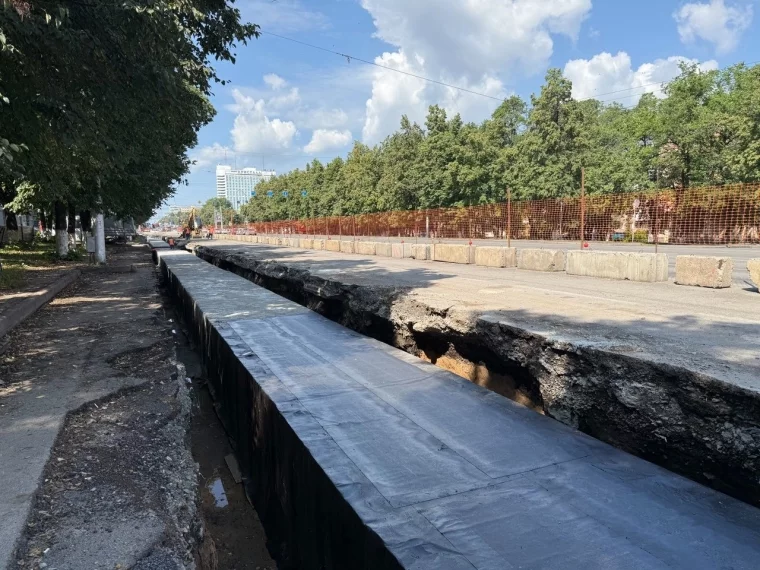

Наиболее масштабные работы проведены в Кемерове. Здесь реконструированы участки теплосетей на проспекте Ленина, улице Мичурина, проспекте Химиков, улицах Радищева, Терешковой, Космической и других.

Единственный значимый незавершённый этап — благоустройство. По словам Лариошкина, в течение сентября и октября работы будут завершены: «Мы плотно этим занимаемся».

На объектах генерации — Кемеровская ГРЭС, Ново-Кемеровская ТЭЦ, Кемеровская ТЭЦ и Томь-Усинская ГРЭС, Беловская ГРЭС, ГТЭС Новокузнецкая — также реализованы планы по модернизации и ремонту оборудования. Заменено 786 тонн поверхностей нагрева, это 82% от годового плана, затраты на ремонтную программу составили почти 6,9 млрд рублей (с НДС), что на 7% больше, чем в 2024-м.

На Кемеровской ГРЭС и Ново-Кемеровской ТЭЦ увеличены объёмы замены воздухоподогревателей, что повысит надёжность работы котлов в холодное время года.

Параллельно идёт масштабная модернизация Томь-Усинской ГРЭС по программе ДПМ-2. Уже завершены работы на энергоблоках № 6 и № 7, близится к завершению модернизация блока № 9, продолжаются работы на блоке № 8. Оборудование проходит полное обновление, что повышает энергобезопасность региона и надёжность снабжения электрической энергией городов Кузбасса.

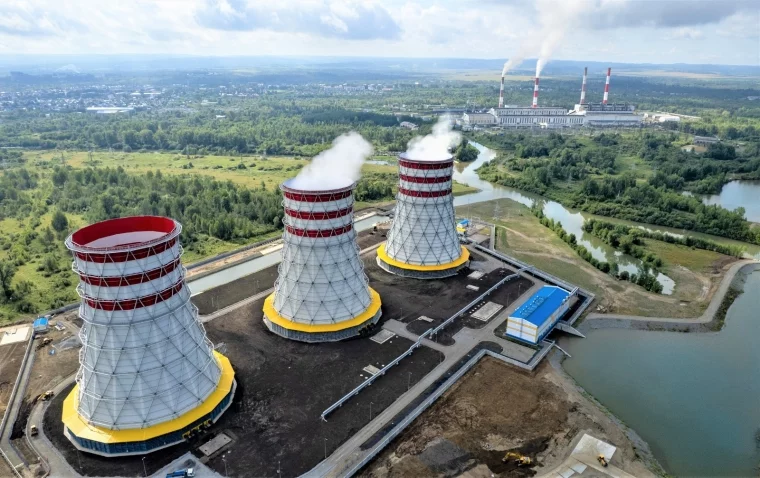

Также на Томь-Усинской ГРЭС построены три градирни, и с 1 июля на станции официально начала действовать частично оборотная система водоснабжения. Это значит, что из Томи энергетики будут забирать меньше воды для технологических нужда, потому что вода теперь будет охлаждаться в градирнях и вновь поступать в производственную цепочку.

«Это уже не просто ремонт, а инвестиции в будущее: мы модернизируем оборудование, применяем современные технологии, улучшаем показатели и надёжность, не забывая об экологии», — подчеркнул глава компании.

Кроме того, СГК продолжает внедрение автоматических систем контроля выбросов на дымовых трубах. В 2023–2025 годах такие системы установлены на трубах Ново-Кемеровской ТЭЦ и Кемеровской ГРЭС, сейчас они в опытной эксплуатации. В дальнейшем проект будет реализован на Беловской и Томь-Усинской ГРЭС.

Также в 2025 году компания реализовала ряд экологических проектов: зарыбление рек, вывоз золы-уноса с котлов Кемеровской ГРЭС, подготовку к замене электрофильтров.

Подключения и планы на 2026 год

В 2025 году к сетям СГК в Кемерове подключены новые многоквартирные дома, в том числе ЖК «Английский двор», объекты на проспектах Октябрьский и Шахтёров. В общей сложности подключено 11,5 Гкал/ч тепловой нагрузки. Это меньше, чем планировалось, из-за задержек в строительстве ряда объектов. Но СГК готова наращивать подключение при возобновлении спроса.

«Запас тепловой мощности у нас есть — и по генерации, и по сетям. Главное — грамотно им распорядиться и продолжать внедрять новые подходы», — резюмировал Виктор Лариошкин.

На следующий год компания планирует увеличить темпы замены тепловых сетей — около 20 километров, а общий объём финансирования планируется довести почти до 3 млрд рублей (с НДС). Основной объём работ вновь запланирован в Кемерове. Приоритетными станут участки на улицах Волгоградская, Ленина и Терешковой.

Также в 2026 году продолжится применение роботизированной диагностики. По результатам 2025 года эта технология доказала свою эффективность и позволяет точечно планировать ремонты, избегая аварий и неудобств для жителей.

Фото: СГК
