Роботы, новые котлы и чистый воздух: СГК вывела модернизацию энергетики Кузбасса на новый уровень

Фото: предоставлены пресс-службой СГК
Фото: предоставлены пресс-службой СГК

Роботы, новые котлы и чистый воздух: СГК вывела модернизацию энергетики Кузбасса на новый уровень

Фото: предоставлены пресс-службой СГК

Сибирская генерирующая компания завершает подготовку объектов к отопительному сезону 2026–2027 годов. В Кузбассе в этом году компания увеличила объём ремонта тепловых сетей, усилила работы на Кемеровской ГРЭС и Ново-Кемеровской ТЭЦ, а также продолжила модернизацию Томь-Усинской ГРЭС. Об этом на встрече, посвящённой подготовке к ОЗП, рассказал Виктор Лариошкин, генеральный директор АО «Кузбассэнерго» (входит в СГК).

СГК обеспечивает теплоснабжение Кемерова, Белова и части Мысков. В общей сложности в регионе компания эксплуатирует 6 электростанций, 23 котельные и 1 370 километров тепловых сетей. На 15 сентября на пяти основных электростанциях СГК в Кузбассе сформирован запас 901 тыс. тонн угля при установленном Минэнерго нормативе неснижаемого запаса 160 тыс. тонн.

За восемь месяцев 2026 года кузбасские станции СГК выработали 8 879 млн кВт·ч электроэнергии и отпустили потребителям 4 158 тыс. Гкал тепла. Снижение выработки электроэнергии по сравнению с прошлым годом связано с высокой водностью и увеличенной загрузкой ГЭС: летом 2026 года на их долю приходилось почти 80% выработки.

«Показатели за восемь месяцев — это сухие цифры, за которыми стоит большая работа коллектива. Выработка электроэнергии у нас ниже прошлого года, причина одна — высокая водность. Тепловые электростанции были разгружены, а оборудование приходилось держать в резерве», — отметил Виктор Лариошкин.

Испытания на прочность

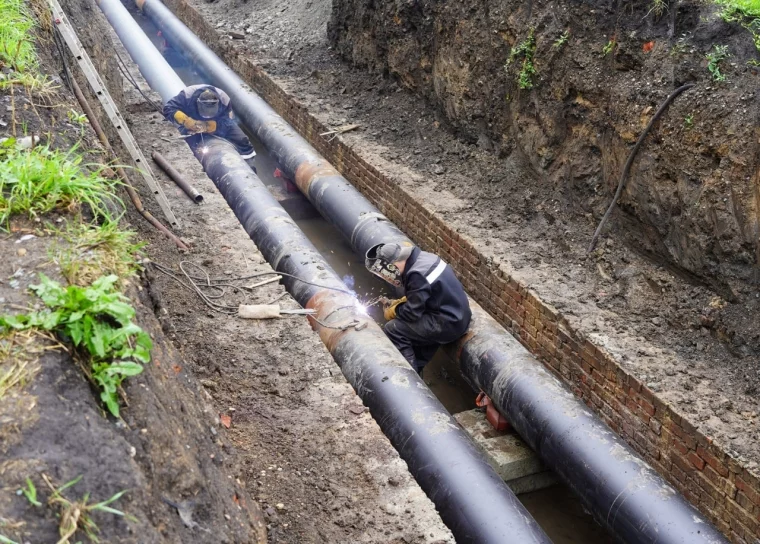

Одна из главных частей подготовки к зиме — гидравлические испытания тепловых сетей. В 2026 году в Кемерове, Белове и Мысках во время испытаний было обнаружено и устранено 353 повреждения. В Кемерове выявили 274 дефекта, в Белове — 44, в Мысках — 35. В компании отмечают, что увеличение числа повреждений в Белове и Мысках связано в том числе с более тщательным проведением испытаний: задача заключается в том, чтобы найти слабые участки летом и устранить их до начала отопительного сезона.

«Мы провели более жёсткие гидравлические испытания, выявили и устранили больше дефектов. Это как раз то, что нужно делать: находить слабые места летом, чтобы зимой они не становились авариями», — сказал Лариошкин.

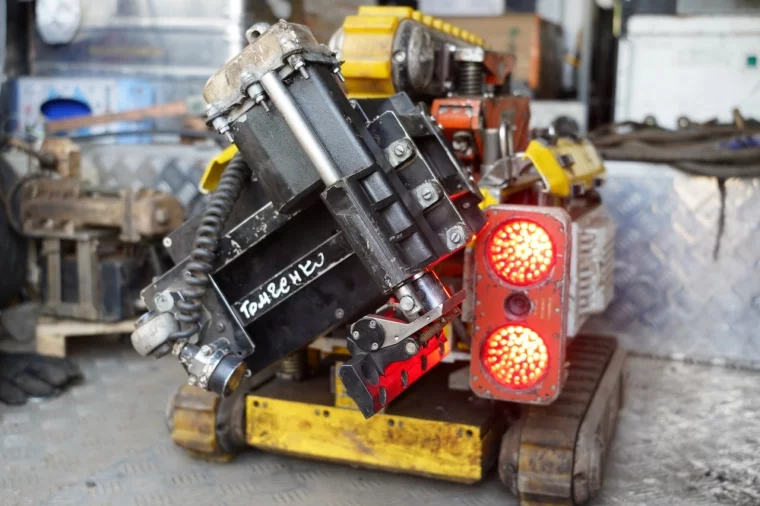

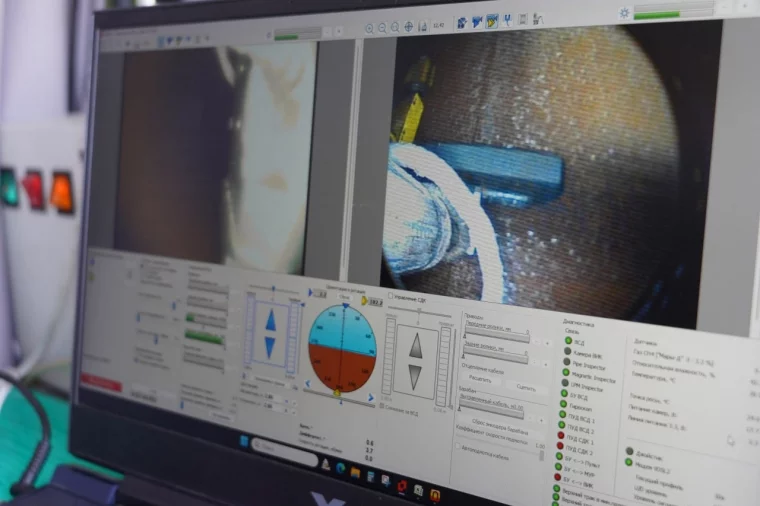

В Кемерове компания также продолжила внутритрубную диагностику с помощью мобильных роботов. Они обследовали 18 участков общей протяжённостью 8,04 километра. В этом году основное внимание уделили трубам большого диаметра — от 400 до 1000 мм. Полученные результаты используются при формировании ремонтной программы следующих лет.

По словам руководителя кузбасского контура СГК, основная часть проблем приходится на старые сети. В среднем наиболее характерный возраст труб, требующих замены, составляет 35–40 лет, хотя встречаются и сети, которые эксплуатируются значительно дольше и при этом сохраняют хорошее состояние.

«Недавно уложенные сети практически не повреждаются. Бывают единичные случаи — дефекты сварки, расслоение металла, проблемы с изоляцией. Основная часть — старая сеть. В среднем это 35–40 лет», — пояснил Виктор Лариошкин.

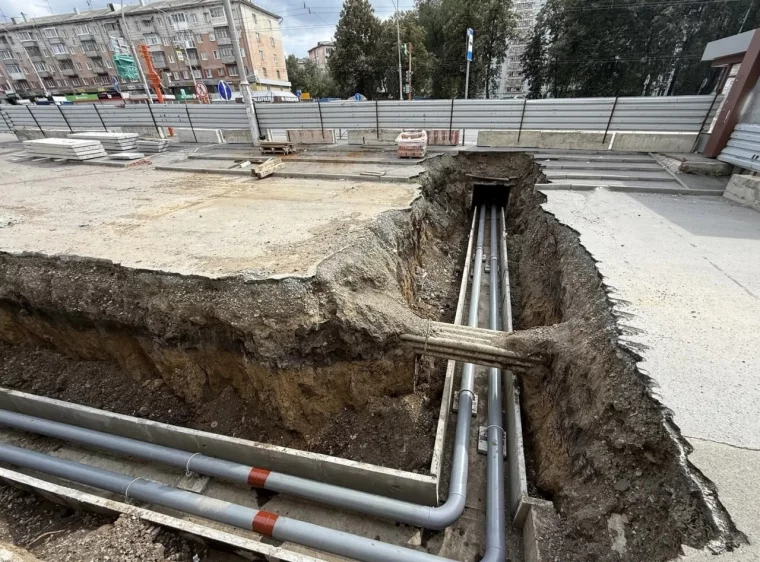

24 километра тепловых сетей на замену

Всего за 2026 год СГК заменила 24 километра тепловых сетей, что на 14% превысило показатели предыдущего года. Общие вложения в теплосетевой комплекс городов присутствия составили 2,271 млрд рублей с НДС. В Кемерове объёмы обновления достигли 20,4 километра (работы шли на 19 ключевых участках, включая проспект Ленина, улицы Терешковой, Волгоградскую и Рекордную), в Белове — 2,4 километра, в Мысках — 1,2 километра. Важнейшим проектом в Кемерове стала реконструкция 391 метра магистрали диаметром 700 мм в районе улицы Терешковой, 26–28, которая связывает в единый контур теплоснабжения Кемеровскую ГРЭС и Ново-Кемеровскую ТЭЦ.

Оперативность ликвидации возможных зимних инцидентов СГК гарантирует за счёт масштабного обновления парка спецтехники — новые аварийные машины позволяют ремонтным бригадам действовать значительно быстрее нормативных сроков. Виктор Лариошкин отдельно отметил, что на скорость устранения аварий влияет не только состояние сетей, но и оснащённость ремонтных бригад.

«Мы приобрели много аварийной и ремонтной техники, которая позволяет быстро выйти на место, раскопать, устранить повреждение и восстановить благоустройство. За счёт этого уменьшили время ликвидации аварий и во многих случаях работаем быстрее нормативов», — рассказал он.

Второе дыхание для ТЭЦ и ГРЭС

Параллельно с сетевым комплексом в 2026 году развернулась масштабная ремонтная программа на кузбасских электростанциях СГК, охватившая 159 единиц основного оборудования: 44 котла, 37 турбин, 36 генераторов и 42 трансформатора. К середине сентября готовность программы составляла 74% (92 объекта полностью отремонтированы, 26 находятся в работе). Суммарные затраты на модернизацию станций составили 8,759 млрд рублей с НДС, что на четверть (+24%) больше уровня 2025 года.

Фокус внимания энергетиков был направлен на замену поверхностей нагрева котлоагрегатов на кемеровских станциях. На Кемеровской ГРЭС обновили узлы на котлах № 11, 12, 13, а до конца года завершатся работы на котле № 16 (общий вес конструкций — 251 тонна). На Ново-Кемеровской ТЭЦ аналогичные работы выполнены на котле № 15, продолжаются на котлах № 8 и № 16, а также запланированы на котле № 10 (суммарный объем — 218 тонн).

«В этом году резко увеличили объём замены поверхностей нагрева на наших кемеровских электростанциях. Для нас это повышение надежности работы и продление ресурса станций. Программа рассчитана на несколько лет, и в 2027 году мы заложили ещё больший объём», — заявил Лариошкин.

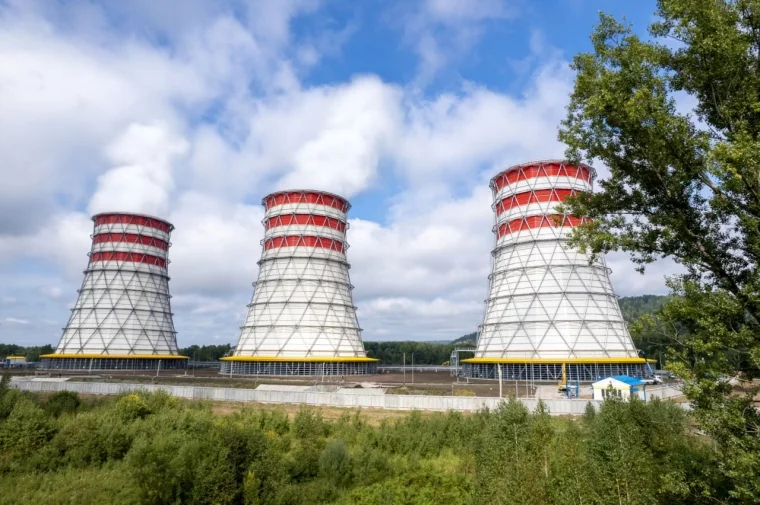

Параллельно на финишную прямую выходит масштабная инвестиционная программа ДПМ-2 на Томь-Усинской ГРЭС с общим объемом финансирования более 28 млрд рублей без НДС. К настоящему моменту здесь полностью переформатированы модернизированы энергоблоки № 6, № 7 и № 9, возведены новые градирни и расширен золоотвал. Сейчас завершается обновление энергоблока № 8. Проект ориентирован на глубокую модернизацию долгосрочных активов. При этом запуск трех новых градирен позволит расчётно сократить забор речной воды станцией на 50% — экономия составила около 400 млн кубометров в год.

Взгляд в 2027 год: наращивание темпов

В следующем году СГК не планирует снижать обороты. Стратегический план на 2027 год предусматривает увеличение объёмов перекладки сетей до 29 км (24,9 км в Кемерове, 2,4 км в Белове и 1,7 км в Мысках). Финансирование программы вырастет на 16% — до 2,641 млрд рублей с НДС. В результате в Кемерове объём ежегодной замены труб достигнет 2,2% от общей протяжённости городских сетей.

«Наша задача — идти от большого к малому. В первую очередь менять магистральные сети, затем квартальные. По магистралям количество повреждений уже уменьшается каждый год. Если продолжим держать темп замены, эта тенденция будет сохраняться», — отметил Виктор Лариошкин. В числе приоритетных объектов на 2027 год уже утверждены участки на улице Индустриальной, проспекте Ленина, вдоль «Парка ангелов» и на улице Рекордной.

Экологический вектор и экономика замкнутого цикла

Экологическая модернизация остаётся неотъемлемой частью производственного цикла компании. В текущем году на дымовых трубах Ново-Кемеровской ТЭЦ, Кемеровской ГРЭС и трубе № 3 Беловской ГРЭС смонтированы и запущены в опытную эксплуатацию автоматические системы контроля выбросов. До 2028 года датчиками непрерывного мониторинга, передающими данные напрямую в Росприроднадзор, будут оснащены все трубы, вошедшие в программу.

На Кемеровской ГРЭС ведется проектирование нового высокоэффективного электрофильтра для котлоагрегата № 11 (строительно-монтажные работы пройдут в 2027–2028 годах), который обеспечит степень улавливания твердых частиц на уровне не менее 99,5%. На 2027 год также намечен капремонт электрофильтра на котле № 15.

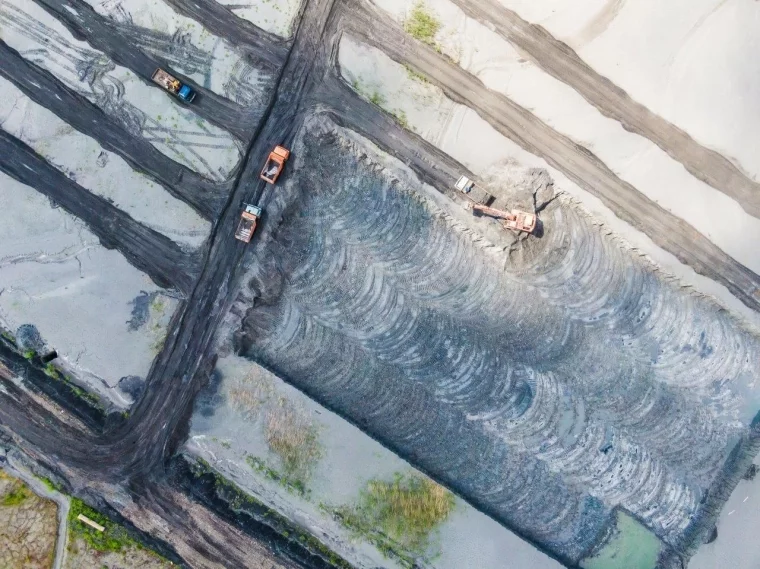

Важным шагом СГК в сфере экологии становится полезная утилизация золошлаковых отходов. Так, в Кемерове реализуется проект рекультивации выработок карьера «Северный», в рамках технического этапа которого будет задействовано 227 тыс. кубометров золошлаков Кемеровской ТЭЦ.

«Зола — ценный строительный материал, который пока недооценен. Если раньше ее просто складировали, то сейчас приходится думать о том, как использовать накопленные объемы. Мы построили установку отпуска золы, ее используют как строительный материал и добавку к строительным блокам и цементу», — рассказал Виктор Лариошкин, отметив, что СГК активно расширяет эту практику на других производственных площадках.

Таким образом, слаженная и синхронная работа по всем направлениям — от диагностики сетей роботами до переоборудования теплоэлектростанций и внедрения экотехнологий — позволяет СГК гарантировать стабильный отопительный сезон в Кузбассе.

Реклама. ООО «Сибирская генерирующая компания» erid: F7NfYUJCUneVeSqkqKD3

Подпишитесь на оперативные новости в удобном формате:

Важные проекты

От Выборга до Владивостока без остановки: кемеровчанам рассказали про легендарный автопробег Hongqi HS5
Яндекс.Метрика
